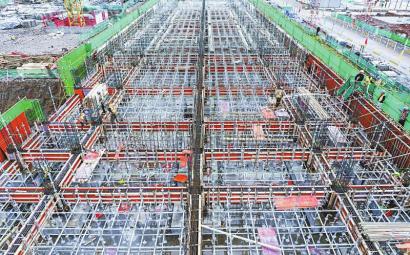

      11月1日,在位于巴中市通江县广纳镇的金堂工业园区,四川能投巴中(通江)燃气发电工程项目正加紧施工。该项目于2023年12月20日正式开工,总建设工期28个月,目前已完成进度40%,预计今年底主厂房封顶。 付海旭 摄(C视觉)
