• 蓄水水位每天都在刷新,李家岩水库“与每一厘米较劲”

    “实习水库”首次迎汛,兼顾蓄水与安全

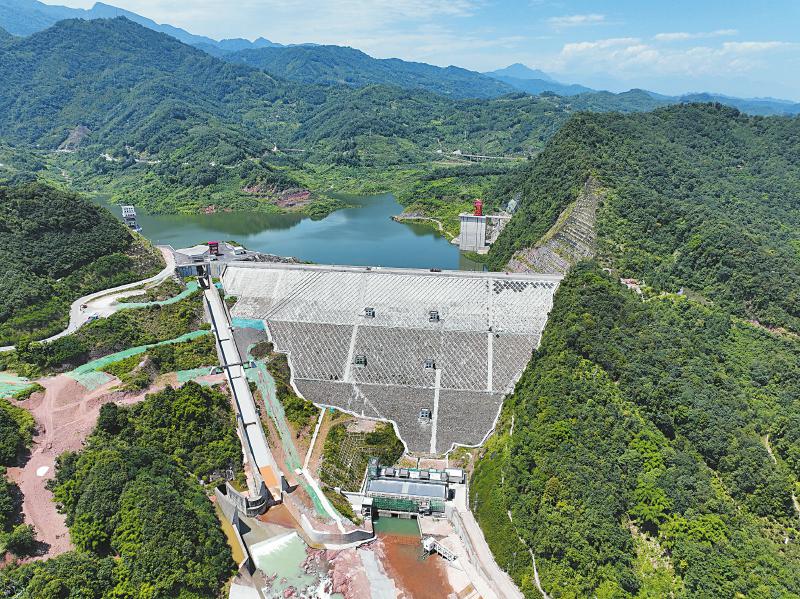

  • 蓄水中的李家岩水库。



    李家岩公司大坝管理中心内,技术人员一直在盯着水位变化。



    扫码看李家岩水库如何准备迎接蓄水后的最大考验。

    □四川日报全媒体记者 王成栋/文 韦维/图
      7月20日,成都崇州市怀远镇,室外气温达到35摄氏度,街道上鲜有行人。但在怀远镇一侧的成都市李家岩开发有限公司内,大坝管理中心负责人傅明健和技术人员一直在盯着水位变化。
      至当日15时,李家岩水库水位比前一天上涨36厘米、水位达到712.5米。对坝高最高123米、正常蓄水水位763米的李家岩水库而言,这样的涨幅本可忽略不计。但蓄水水位每天都在刷新,李家岩水库必须“与每一厘米较劲”。
      今年4月30日,李家岩水库正式下闸蓄水,蓄水期直至今年汛末。气象资料表明,在“七下八上”防汛关键期,李家岩水库可能迎来蓄水后的最大考验。李家岩水库如何在蓄水中兼顾自身及上下游的防洪安全?

    入汛后最大降雨将至 “实习水库”既要核实印证,又要不出问题
      “更精准的短临预报啥时候出来?”“小时降雨量最高是什么时候?能形成多少入库流量?”……7月20日下午,李家岩水库调度大厅,技术人员忙着反复核对接下来一周的气象资料。
      这是因为,大考即将到来。天气预报显示,接下来崇州市大部分地区有一次明显降雨过程。从气象资料来看,这将可能是整个汛期崇州市持续时间最长、强度和范围最大的一次降雨过程,李家岩水库入库流量将可能创下蓄水开启以来新高。
      李家岩水库总库容1.73亿立方米、可利用库容1.16亿立方米。拥有如此强大的底气,为何技术人员却如临大敌?
      今年汛期是李家岩水库首次蓄水,按照相关规定,在首次蓄水期间,水库管理单位需要缓慢变动水位,以观察不同水位时库区山体、库岸的稳定性和坝体安全情况等。
      “说白了,首次蓄水的水库就是个‘实习水库’,既要核实印证,又要保证不出问题。”省防汛抗旱指挥部相关负责人说,首次蓄水期间,李家岩水库的诸多设计参数和调度方案,都必须在水位的变化中印证、修正。这也意味着,李家岩水库纸面上的防洪库容,在今年汛期发挥的空间不大。

    编制三张“安全网” 应对今年汛期首秀首考
      “这场考试必须合格。”成都市水务局相关负责人说,在今年汛期遵循“缓慢涨落”原则的李家岩水库,调度必须精细化。这意味着,必须提前应对可能增加的上游来水。
      怎么提前?“这上面的数据,我们尽量让它们走得慢一点。”傅明健下达调度令:确认7月20日15时的入库流量为5.7立方米/秒后,将出库流量调整为5.02立方米/秒,让水位以缓慢速度上涨。
      水库要安全,除了在雨前压低水位上涨速度,还要着眼于雨中应对举措。
      傅明健指着调度大厅里的数字孪生智能调度系统说,针对“七下八上”这个关键期,李家岩公司启动了最高等级值班制度。同时,着眼于上游、水库自身及下游的安全,编制三张“安全网”。
      首先,是擦亮“眼睛”。傅明健说,目前,李家岩水库上游设有9个雨量站、2个入库流量水位站和1个坝前水位站。在此基础上,实现水雨情一体化监测,确保实时掌握上游来水变化。
      其次,是把稳“开关”。主要做法是,结合数字孪生智能调度系统,对上游降雨量和出入库流量进行实时监测。在此基础上,对标蓄水计划和对应的调度方案,提前储备库容、动态控制出库流量,避免水位上升过快影响大坝和库岸安全。
      最后,是装好“喇叭”。考虑到蓄水期很难拿出较多的库容进行防洪削峰,李家岩公司与下游的乡镇建立了防汛联席机制,在强降雨前和下泄流量增加前,提前通知下游相关单位,做好应对准备。
      “今年汛期算是我们的首秀首考,我们期待到汛末交出一份完美的答卷。”李家岩公司相关负责人表示,预计至9月30日,李家岩水库蓄水水位将达到745米、蓄水量达到1.05亿立方米,为后续的发电、灌溉和城乡供水打下基础。
