• 四川电网“十五五”时期首个500千伏输变电工程在广安建成

    广安电网迈入“双核五环”时代

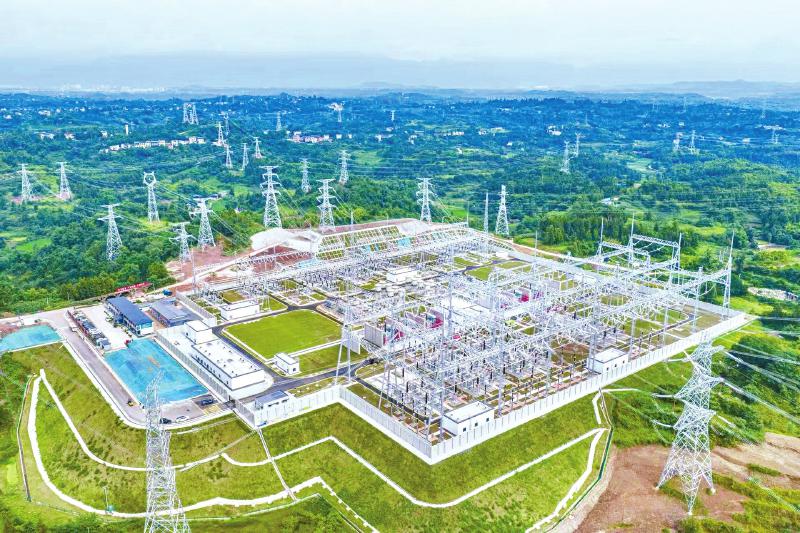

  • 俯瞰广安Ⅱ500千伏输变电工程。 张波 摄

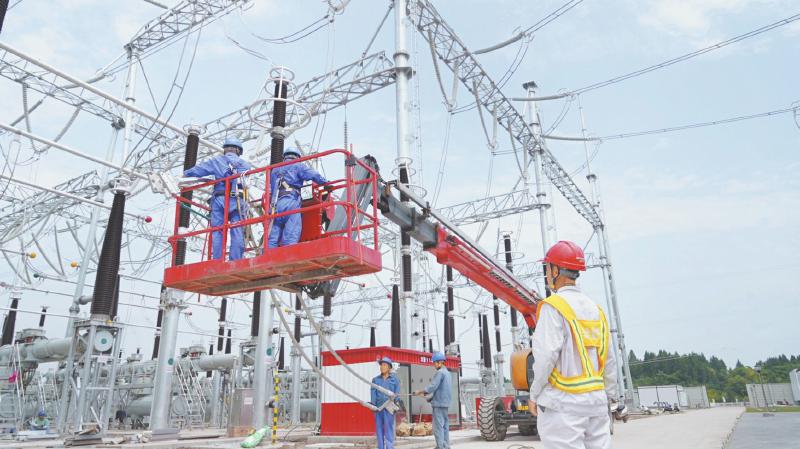

    2026年6月上旬,广安Ⅱ500千伏输变电工程施工现场,工作人员正在安装500千伏侧母线。 李东兴 摄

    □彭娟 苏雪琴

      今夏入伏以来,广安持续高温。7月16日21时31分,广安最大用电负荷达215万千瓦,一周内第4次刷新历史纪录。与去年采用区域互助保障全市196.8万千瓦的最大负荷相比,今年广安电网应对更加从容。
      这份从容源于上月建成投入试运行的广安Ⅱ500千伏输变电工程,即安辑站。这是四川电网“十五五”时期首个投入试运行的500千伏新建输变电工程,将广安电网最大供电能力由182万千瓦提升至300万千瓦以上。安辑站与黄岩站两座500千伏变电站构成“双核”,5个220千伏环网环绕其间,广安电网迈入“双核五环”时代。该工程进一步完善川东北骨干电网结构,大幅提升区域电网承载能力与运行稳定性,为民生及工商业用电需求提供更坚实的保障。
      作为广安历史上投资最大、规模最大的电网工程,该项目从全面开工到带电试运行历时355天,刷新全省500千伏输变电工程建设最快纪录。16.38亿元投资、233基铁塔、158公里线路、240万千伏安新增容量……这组数字背后,是一场政企联动的合力攻坚,是一次电网建设的“速度与激情”,更是一份关于高质量发展的时代答卷。

    破局 拼出来的“头号工程”
      时间回溯到2022年夏季。四川遭遇持续高温少雨天气,全省用电需求大幅提升,对电网承载能力提出更高要求。彼时的广安,一座黄岩500千伏变电站已“孤军奋战”15年,单一电源供电格局逐渐难以应对经济社会发展和极端天气挑战。
      2023年1月,国网四川省电力公司启动“十四五”中期规划调整。国网广安供电公司敏锐捕捉到这一重大窗口期,将广安Ⅱ500千伏输变电工程项目火速纳入规划,快速启动选址。
      “我们在图上筛选了100余处,现场踏勘40余处,技术论证18处,比选推荐5处。”回忆起选址历程,项目参与者仍感慨不已。历时1年5个月,最终敲定广安区穿石镇袁家梁站址。2024年9月至12月,从可研评审到核准批复用时100余天,创全省同类项目最快纪录。
      速度的背后,是政企协作上下一心的同频共振。前期,国网四川省电力公司与广安市委主要负责人先后3次座谈,就加快推进工程建设达成共识。广安市政府将该项目写入政府工作报告,列为全市电网建设三年攻坚行动的“头号工程”,专班攻坚、全域协同,全力破解前期审批、进场施工等关键难题。2025年1月,广安将其纳入抢险救灾项目,开辟行政审批与属地协调绿色通道。
      为推动项目快速落地,2026年初,广安市委、市政府高位统筹,双签发重点任务清单及攻坚方案,建立双周调度、挂图作战工作机制,压实属地区县政府和参建单位各级责任,政企协同发力,为项目全速推进保驾护航。
      “国网四川省电力公司相关负责人现场调研、召开专题会议,统筹协调各方力量解决重点难点问题。”国网广安供电公司相关负责人表示,“正是更高层级的政企协作,让过去需要两三年才能走完的前期流程压缩了时限。”

    攻坚 跑出来的“广安速度”
      开工即决战。一项500千伏输变电工程,常规施工建设时限至少需要15到18个月,如何将其压缩至不到12个月?
      破题之举在于机制创新。国网广安供电公司以“头号工程”标准统筹资源,构建“1+1+1”工作推进机制——每日通报进度、每周召开会议、每月形成专报,累计召开各类协调会议30余次,推动解决设计出图、物资到货、外部协调等65项重点问题。“每周逐项复盘,梳理堵点难点,做到建管问题周周清零。”国网广安供电公司相关负责人说。
      更大的挑战在施工现场。工期覆盖雨季,川东丘陵地区地形复杂,线路交叉跨越60余次,其中二级风险作业达14项,工期紧张与安全管控的压力如影随形。
      参建各方打出一套“组合拳”。各参建单位采用“增人增机”“轮班作业”等模式,始终保持高强度推进态势。变电工程实行“土建—安装—调试”无缝衔接,线路工程实行“挖孔—浇筑—组塔—架线”流水作业。针对川东丘陵地区运输难题,部分施工点引入履带式运输车完成塔材转运,基础开挖、组塔机械化率达100%,成为国网广安供电公司首个机械化率“双百”基建工程,践行绿色赋能、智能建设的施工理念。
      同时,建设团队创新施工组织模式,采用“2+5”挖填分区并行作业模式,划分2个挖方区与5个填方区同步施工,科学统筹土方平整、土建施工、电气设备安装等各项工序。“推行循环交叉流水施工,组建内外双专班,实现问题日清日结,构建施工‘零阻碍’的资源保障体系。”施工方项目负责人介绍,这种“零等待”流水施工模式,将项目工期压缩至不到12个月,刷新了四川同类工程建设纪录。
      安全与质量始终是不可突破的底线。该项目细化编制了《500kV广安Ⅱ生产筹备及投运方案》,对主变压器、HGIS等核心设备提前开展安装试验预验收。6月19日投产送电当天,调度、运检、建设等专业联动值守,平稳完成5次冲击、负载试验,设备运行参数全部达标,实现“零缺陷”一次性顺利投产。
      从开工到试运行,拼出来355天的“广安速度”,变不可能为可能,这项工程将被写进广安电网建设的历史。

    跨越 “
    飞起来”的广安电网
      该项目之所以备受关注,核心在于其承载的多重战略意义。
      2007年,黄岩500千伏变电站落地,广安正式迈入超高压供电时代。19年后,安辑站建成,成为广安电网的“第二颗心脏”,打破单一 500千伏电源供电格局,供电能力、网架结构、供电可靠性实现跨越升级,开启了广安电网的第二次飞跃。
      项目建成后,新增变电容量240万千伏安,将广安电网最大供电能力由182万千瓦提升至300万千瓦以上。“安辑站与黄岩500千伏变电站互连,两座500千伏变电站构成‘双核’,5个220千伏环网环绕其间,形成‘双核五环’骨干网架,电网互供能力和系统稳定性显著增强。”国网广安供电公司电力调度控制中心负责人沈大千介绍。
      作为四川电网“十五五”时期首个投入试运行的500千伏新建输变电工程,也是四川电网今年12项迎峰度夏重点工程、28项迎峰度夏配套保供工程之一,该项目为迎峰度夏电力供应保障再添“新引擎”,为助力达州、南充地区约400万千瓦清洁煤电安全并网奠定基础,也为成渝地区双城经济圈建设提供更可靠的电力能源支撑。
      在保障民生用电的同时,该项目进一步支撑工商业生产经营,为广安招商引资、承接大型工业项目以及“同城融圈”首位战略落地提供坚实的电力保障。与此同时,广安正加快推动3个共35万千瓦的电网侧储能建设,“十五五”新型电力系统全要素规划已全面铺开。
      “以此为契机,我们将全力完成四川省第十五届运动会供电服务保障和迎峰度夏电力保供等重大任务,以可靠供电、优质服务彰显国企担当。”国网广安供电公司主要负责人表示,将持续奋力推进现代一流电网和现代一流公司建设,为广安经济社会高质量发展注入强劲动能。
      355个日夜的奋战,让广安电网实现历史性跨越。从“单核”到“双核”,一座变电站的改变,正在重塑一座城市的能源版图。安辑站不是终点,广安电网的第二次飞跃,才刚刚开始。
