阿坝—成都东1000千伏特高压交流工程全线铁塔组立完成
-
●对部分塔位采用直升机运输,有效克服险峻地形障碍,最大限度减少施工对高原生态的影响
●年底建成投运后,阿坝通道送出能力将提升一倍以上,为成渝地区双城经济圈建设提供坚强可靠的电力保障
本报讯(谢春艳 四川日报全媒体记者 李欣忆)6月22日,随着阿坝州理县境内3标段L045号塔最后一段塔材精准就位、螺栓紧固完成,阿坝—成都东1000千伏特高压交流工程最后一基铁塔组立完毕。这标志着该工程全线铁塔组立任务圆满结束,全面转入导线架设阶段。
阿坝—成都东1000千伏特高压交流工程起于阿坝1000千伏变电站,止于成都东1000千伏特高压变电站,途经绵阳、德阳、资阳等市(州),线路全长734.8公里,新建铁塔1400余基,其中海拔3000米以上的铁塔达186基。工程沿线地形地质条件复杂,山地峻岭占比超六成,其中险峻地形多达80余处,塔基最大坡度达55度,施工难度极大。

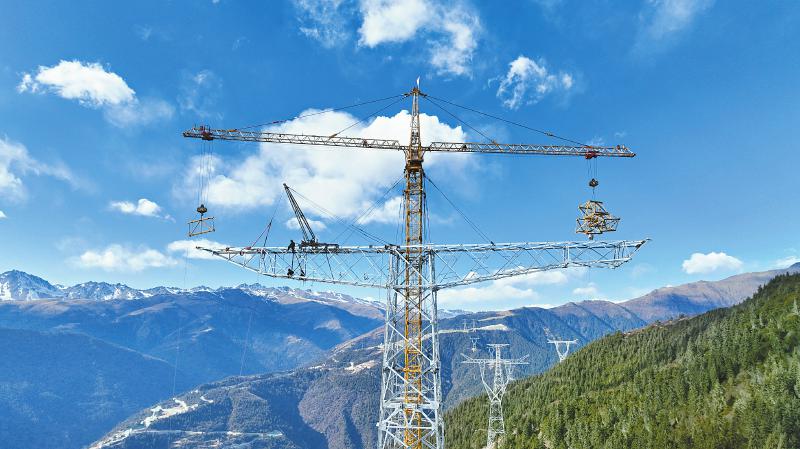

针对部分索道架设困难的塔位,国网四川建设公司采用直升机运输,仅需 5分钟即可完成2吨物资转运,有效克服了地形障碍,既大幅提升运输效率,又最大限度减少对高原生态的影响。在组塔环节,项目团队探索应用陡峻山地铁塔分段横担滑移吊装新技术,通过“吊装一段、前移一段、递进组装”作业模式,实现横担的精准拼装,并显著提升超长横担组装的安全水平。
阿坝—成都东1000千伏特高压交流工程预计2026年底建成投运。届时,阿坝通道送出能力将提升一倍以上,有力满足川西地区未来新能源的送出需求,为成渝地区双城经济圈建设提供坚强可靠的电力保障,对推动四川清洁能源优势转化为经济优势具有重要意义。
